化學樓綜合改造工程施工進度簡報第二期

作者:  發布:2020-07-14 17:27:38  點擊量:

1、7月6日,學院在東三樓321會議室組織召開化學樓綜合改造項目圖紙會審。武漢華中科大建筑規劃設計研究院有限公司、武漢華勝工程建設科技有限公司、揚州天輝實驗室裝備環保工程有限公司、武漢天遁建設有限公司安排相關人員參與會議。圖紙會審會議上,施工方與設計院分別對兩個項目設計方案中的疑惑進行討論,進一步明確具體施工細節。圖紙會審會議結束后,緊接著監理單位組織召開第一次監理會議,為減少施工對樓內現有設施的破壞和影響,監理要求施工方對樓內現有設施進行成品保護,并對成品保護的要求和標準進行明確說明。為保證后續順利推進工作進度,監理要求每周二下午2:30召開監理會議,對每周施工進度和施工遇到的困難進行通報和討論協調。

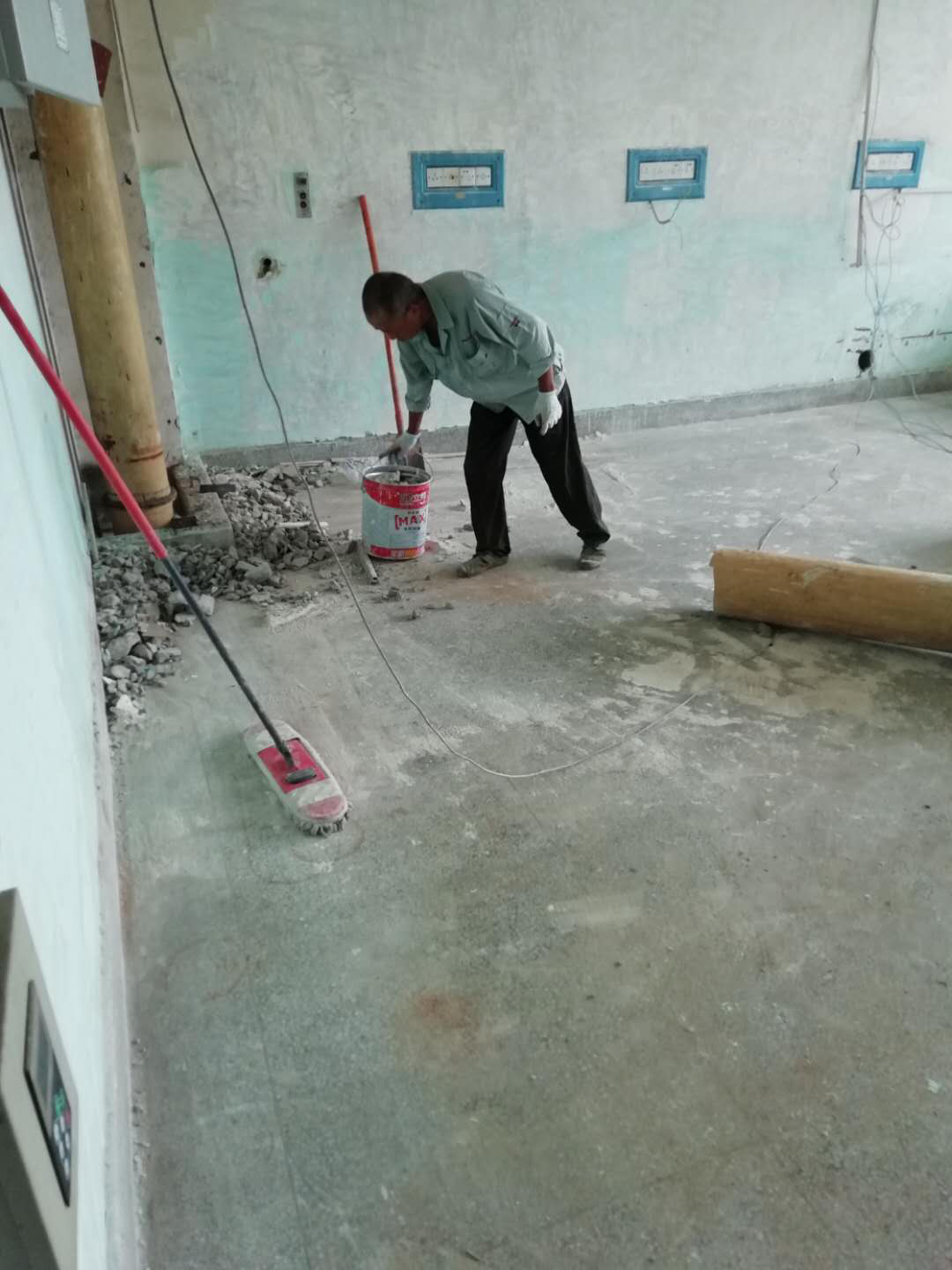

2、73日至10日,通風改造施工隊已按圖紙對樓內所有需要更換的實驗臺和通風柜進行了拆除,對樓頂設備層需要更換的風機進行拆除。7月11日開始,進行排風管道和室內風井的拆除,按照計劃,7月15日基本完成室內拆除工作。



3、因施工需要,自7月9日起,對化學樓附樓樓后路段進行臨時封閉,禁止車輛和無關人員出入。

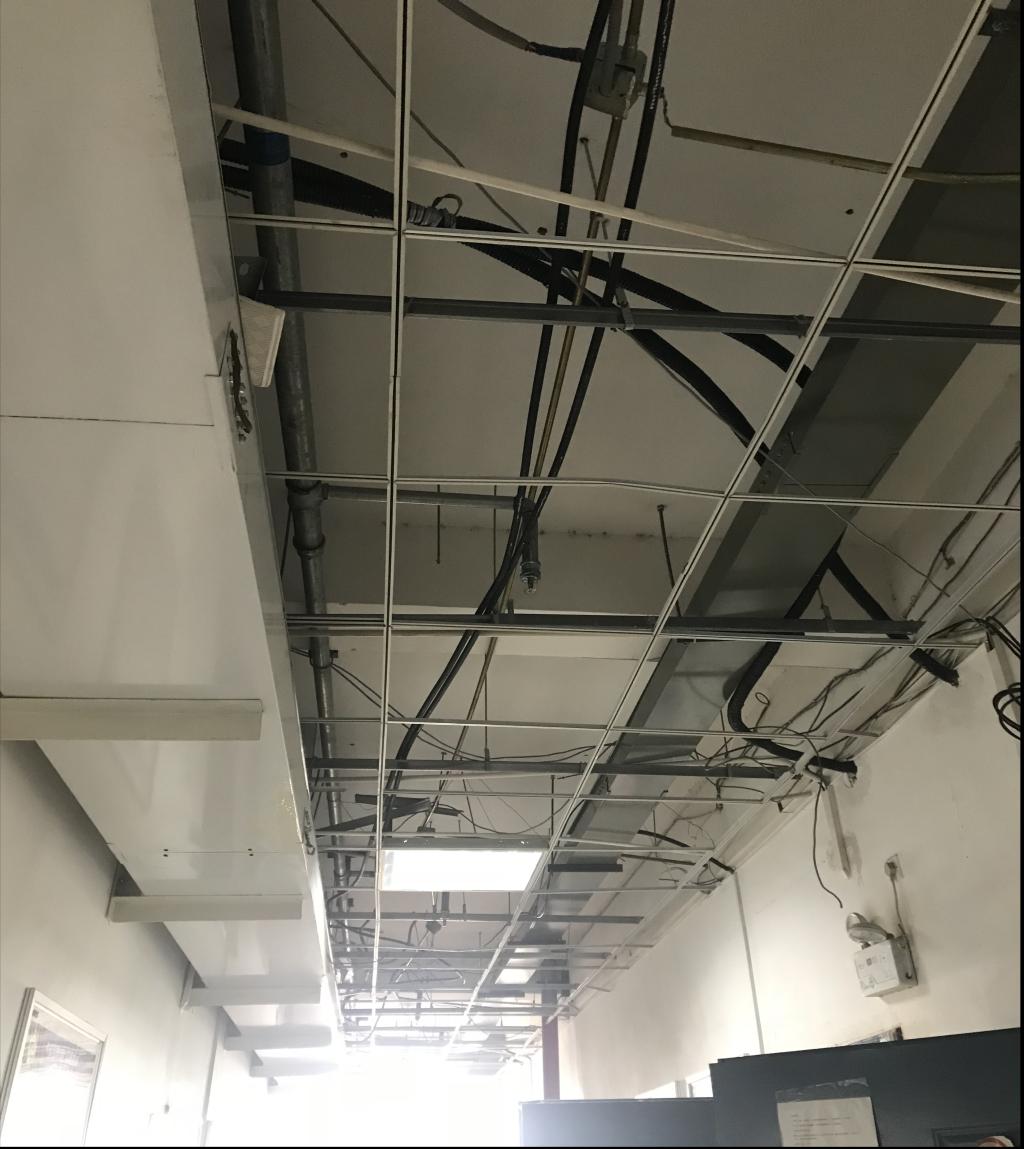

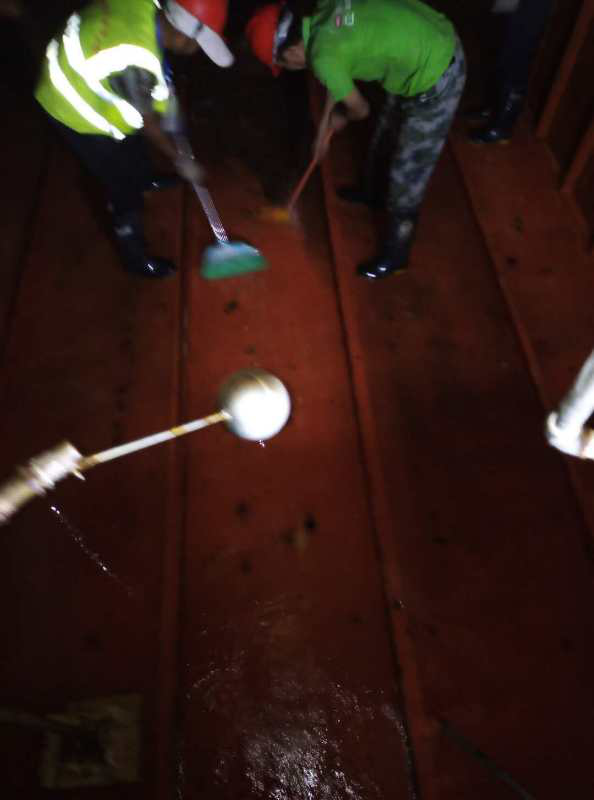

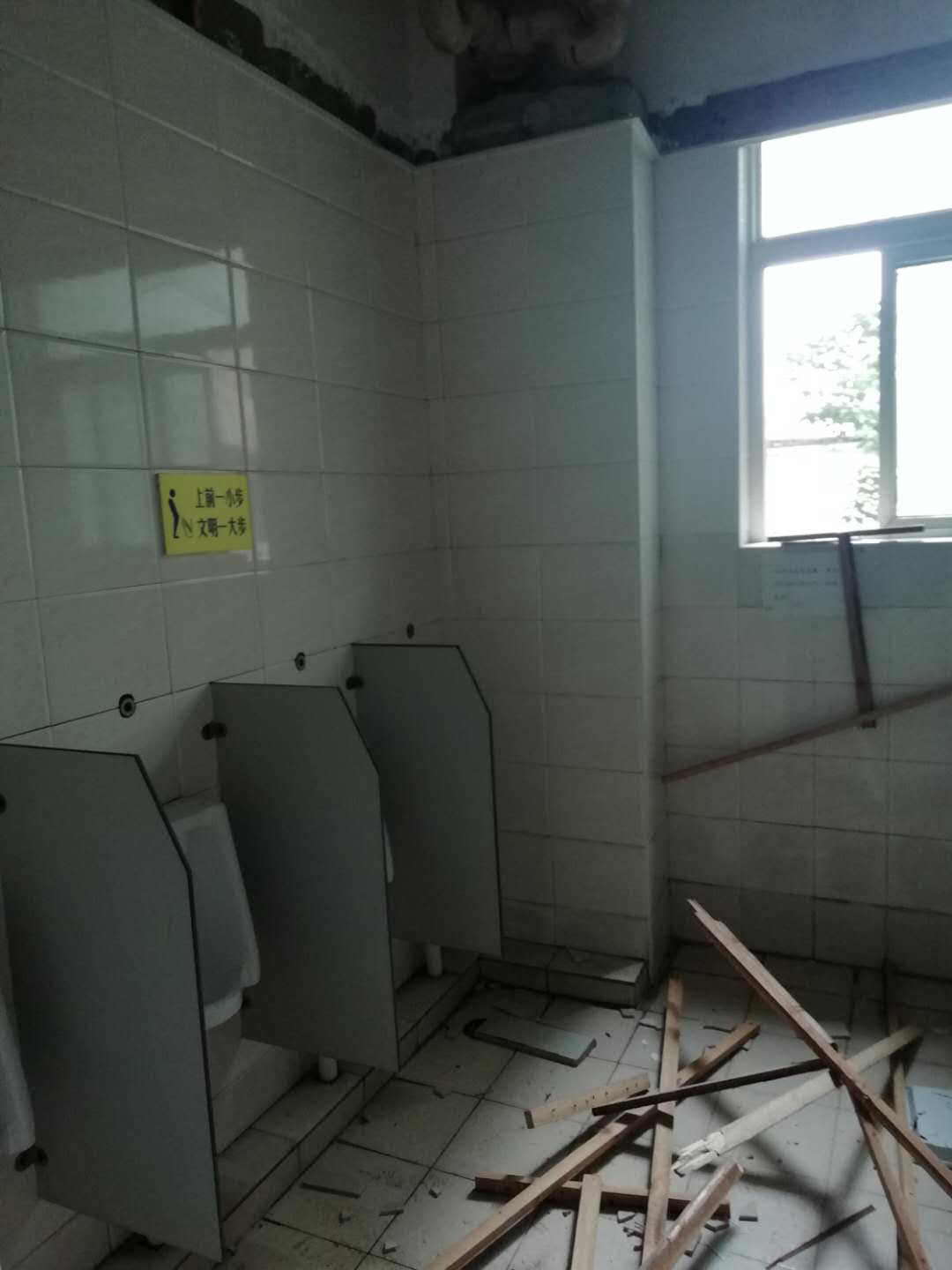

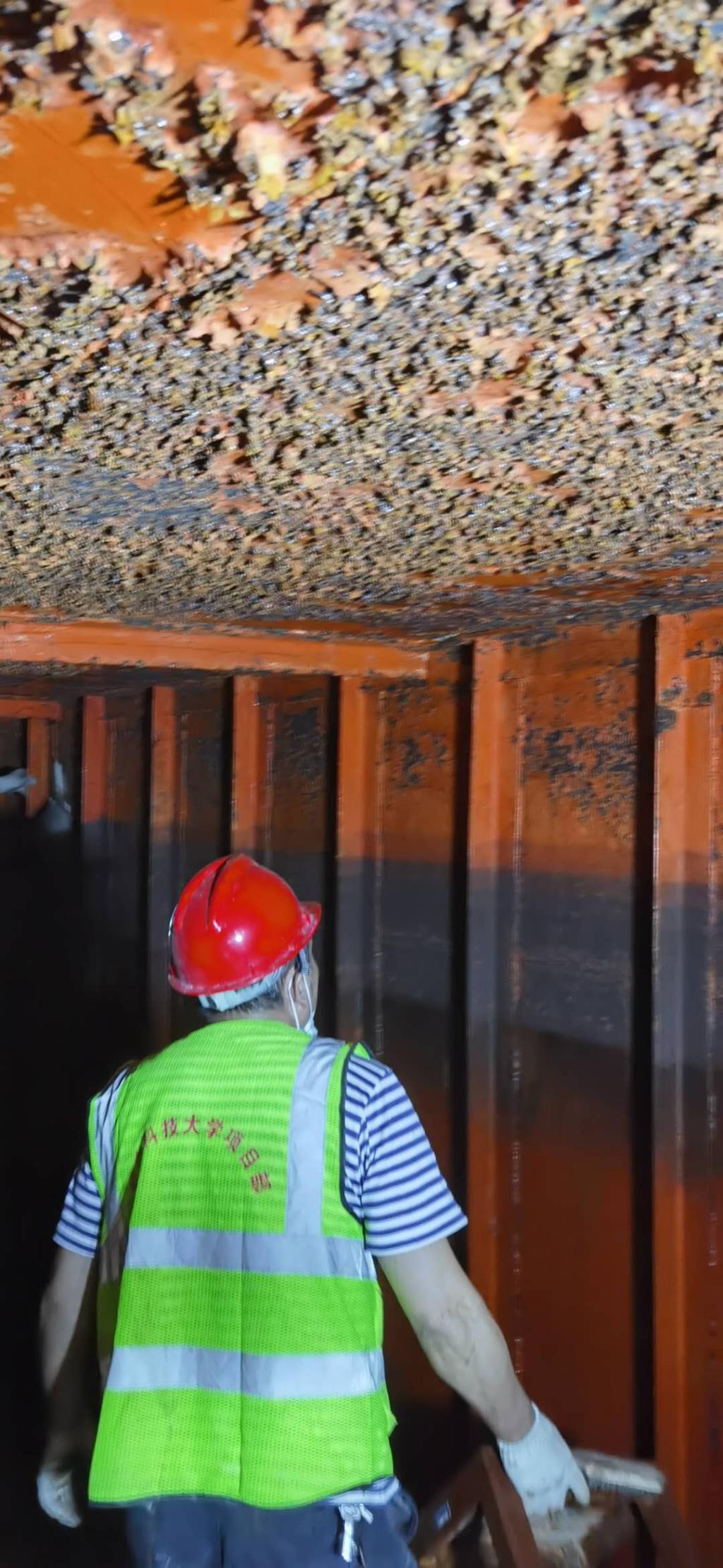

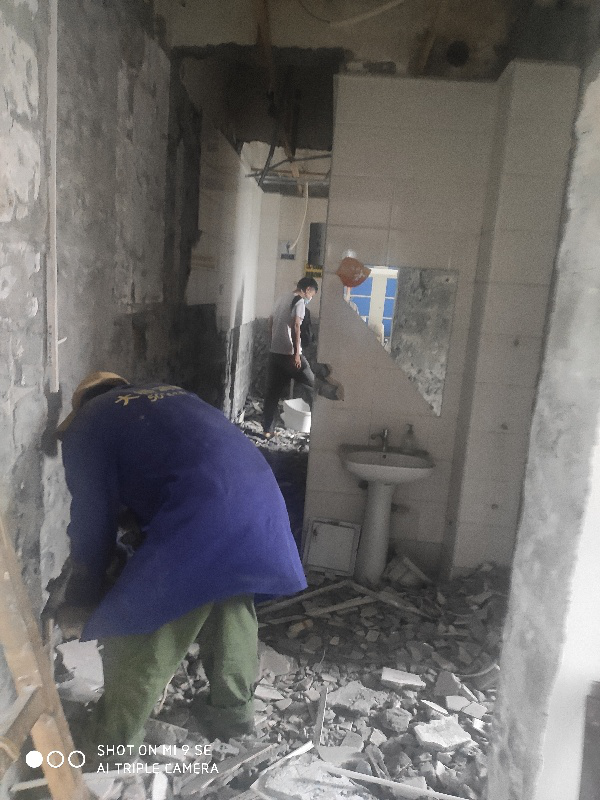

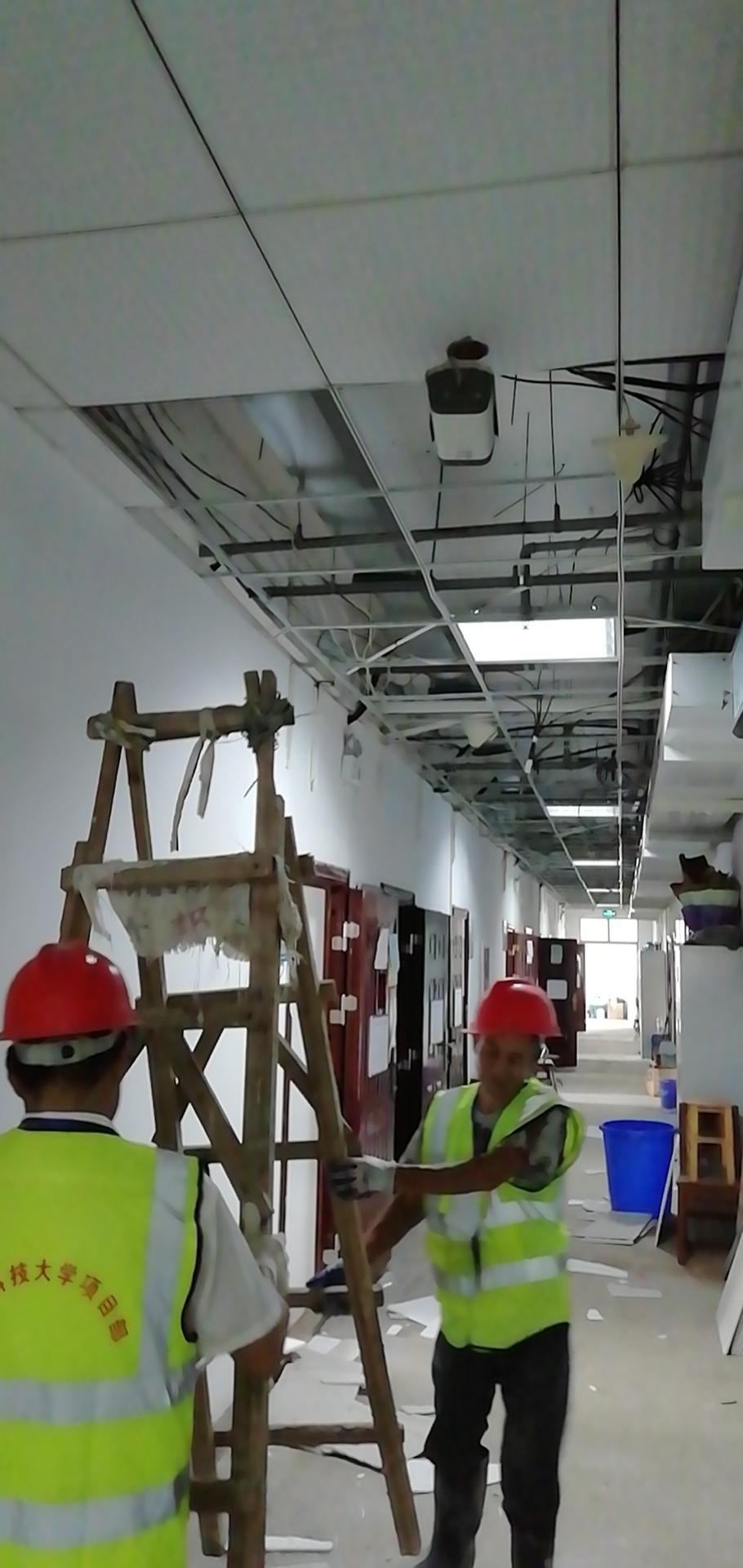

4、7月3日至12日,給排水改造施工隊完成了1-9層給排水主管拆除,6-9層走道吊頂拆除工作。按照招標文件要求,7月8日對樓頂水箱進行清洗。為施工需要,隨后關閉3-9層生活用水水閥,僅保留對一二層供水。此次上下水改造要解決科研廢水和生活污水分別排放問題,因此需要更換衛生間主水管,會對衛生間吊頂、墻面和地面產生破壞,為恢復衛生間破壞面,同時解決衛生間排水支管經常堵塞和部分樓層衛生間漏水問題,此次改造將對3-9層衛生間進行翻修,對潔具進行更換。給排水改造施工隊已于7月10日起,對3-9層衛生間進行拆除。



版權所有 華中科技大學化學與化工學院 COPYRIGHT 2014-2021
通訊地址:湖北省武漢市洪山區珞喻路1037號華中科技大學西一樓208室
郵編:430074
聯系電話:027-58868736
學院郵箱:hustchem@hust.edu.cn

  • 微信公眾號

福建省| 崇州市| 且末县| 恩平市| 库伦旗| 金阳县| 铁力市| 田东县| 丹东市| 邵阳县| 扎鲁特旗| 涟水县| 桂平市| 木兰县| 建始县| 岳普湖县| 东阳市| 南靖县| 民丰县| 克东县| 贵溪市| 孝感市| 新宁县| 文登市| 武功县| 古浪县| 通州区| 张家口市| 含山县| 巩义市| 新龙县| 格尔木市| 永清县| 娱乐| 贺兰县| 瑞丽市| 米泉市| 乐业县| 福鼎市| 潞城市| 凤冈县|
